Thép sàn nhà phố cần phi mấy là câu hỏi gần như gia chủ nào cũng đặt ra khi công trình chuẩn bị đổ sàn, nhưng lại là câu hỏi ít khi nhận được lời giải đáp cụ thể. Phần lớn câu trả lời từ nhà thầu dừng ở mức "kỹ sư đã tính rồi, gia chủ yên tâm", trong khi thép sàn nằm khuất hoàn toàn trong bê tông sau khi đổ, không thể kiểm tra lại và không thể sửa chữa nếu làm sai.

Bài viết này sẽ cung cấp cho gia chủ công cụ mà hầu hết tài liệu trên mạng chưa có: Bảng tra phi thép sàn theo từng nhịp cụ thể từ 3m đến 6m, cách đọc ký hiệu "phi" và "a" trên bản vẽ, câu trả lời dứt điểm cho tranh luận phi 8 hay phi 10, và quan trọng nhất là danh sách câu hỏi (checklist) 6 bước để gia chủ tự kiểm tra thép sàn ngay tại công trình trước khi cho phép đổ bê tông.

Số liệu trong bài được tổng hợp từ thực tế thi công hơn 500+ công trình nhà phố của đội ngũ Xây Dựng Minh Duy, đối chiếu với tiêu chuẩn thiết kế kết cấu bê tông cốt thép hiện hành.

Thép sàn nhà phố thông dụng dùng từ phi 8 đến phi 14 tùy nhịp sàn: nhịp 3m dùng phi 8a200, nhịp 4m dùng phi 10a200, nhịp 5m dùng phi 12a150, nhịp 6m dùng phi 14a150, bố trí 2 lớp với sàn dày 10-14cm. Cấu hình phổ biến nhất cho nhà phố là phi 10a200 hai lớp cho nhịp 4m. Bảng tra áp dụng cho tải trọng nhà ở thông thường; công trình có tải trọng đặc biệt như hồ cá, sân vườn trên sàn cần kỹ sư kết cấu tính toán theo TCVN 5574:2018.

Tóm tắt nhanh các điểm chính

  • Bảng tra nhanh thép sàn nhà phố theo nhịp: 3m dùng phi 8a200, 4m dùng phi 10a200, 5m dùng phi 12a150, 6m dùng phi 14a150, đều bố trí 2 lớp cho nhà từ 2 tầng trở lên.
  • Ký hiệu "phi 10a200" nghĩa là thép đường kính 10mm, các thanh đặt cách nhau 200mm; gia chủ chỉ cần thước dây là kiểm tra được khoảng cách này tại công trình.
  • Nhà phố từ 2 tầng trở lên nên dùng phi 10 trở lên cho lớp thép chịu lực; thép phi 8 dạng cuộn dẻo, dễ cong vênh sai khoảng cách khi công nhân giẫm đạp lúc đổ bê tông.
  • Hạ phi thép 1-2 ly so với bản vẽ làm giảm 20-30% khả năng chịu tải của sàn, là một trong những cách cắt giảm chất lượng khó phát hiện nhất vì thép nằm khuất trong bê tông.
  • Gia chủ có toàn quyền kiểm tra và chụp ảnh thép sàn trước khi đổ bê tông; nhà thầu minh bạch luôn chủ động mời gia chủ nghiệm thu cốt thép cùng giám sát.

1. Thép sàn là gì? Vì sao đây là hạng mục dễ bị ăn bớt nhất?

Trước khi tra bảng phi thép, gia chủ cần hiểu vai trò của thép sàn và lý do hạng mục này luôn nằm trong nhóm rủi ro cao nhất khi chọn nhầm nhà thầu.

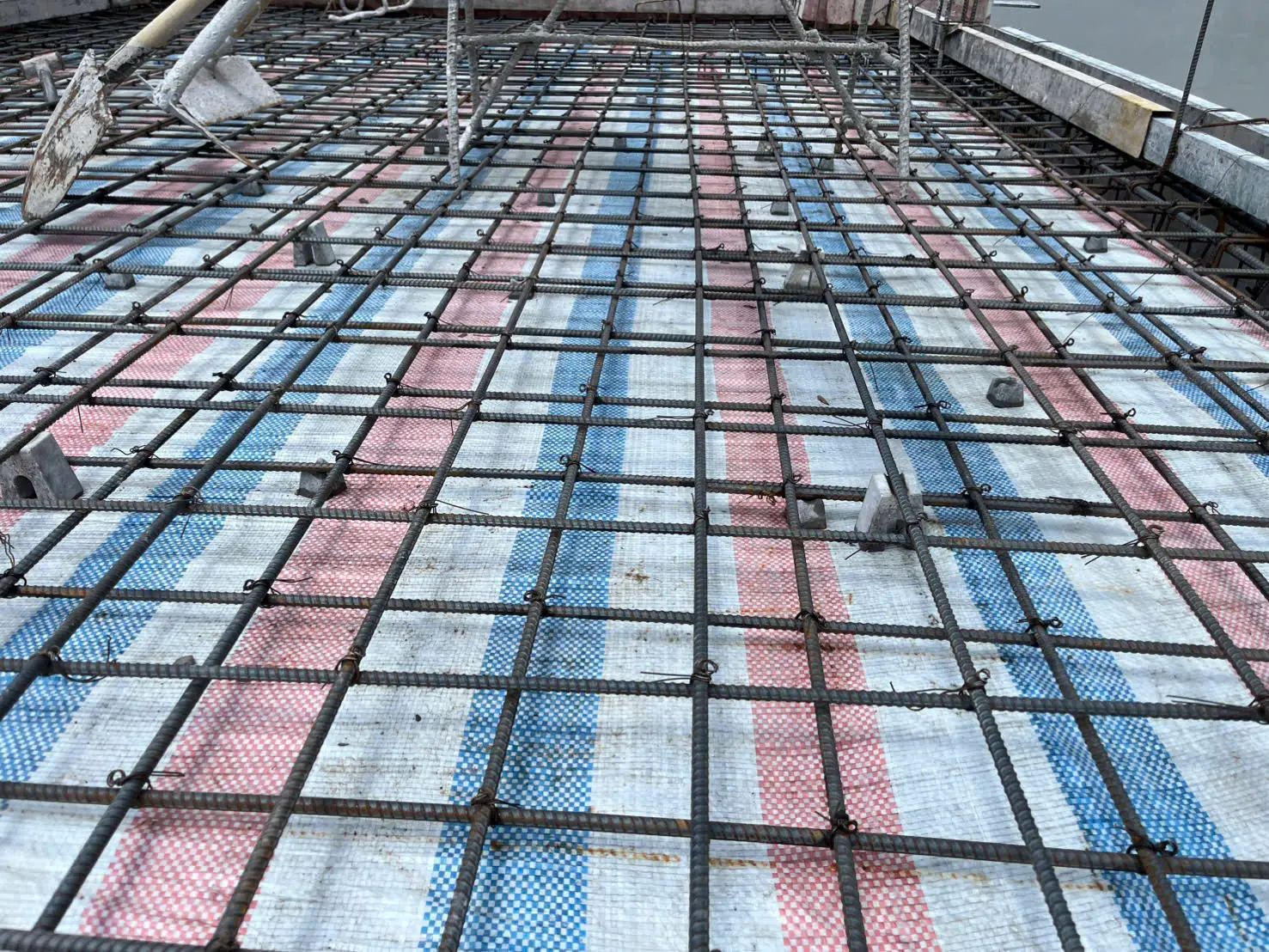

Thép sàn là hệ cốt thép được đan thành lưới bên trong bản sàn bê tông cốt thép, có nhiệm vụ chịu lực kéo cho sàn (bê tông chỉ chịu nén tốt, chịu kéo rất kém). Thép sàn nhà phố thường bố trí 2 lớp: lớp dưới chịu mô men dương ở giữa nhịp, lớp trên chịu mô men âm tại vị trí gối dầm. Quy cách thép sàn được ghi trên bản vẽ kết cấu bằng ký hiệu dạng "phi 10a200", trong đó phi (Ø hoặc D) là đường kính thanh thép tính bằng mm, còn "a" là khoảng cách giữa 2 thanh thép liền kề tính bằng mm.

Thép sàn dễ bị ăn bớt hơn mọi hạng mục khác vì 3 lý do:

  • Nằm khuất vĩnh viễn trong bê tông: Sau khi đổ sàn, không có cách nào kiểm tra lại phi thép và khoảng cách đan mà không đục phá. Gạch ốp sai còn thấy được, sơn kém còn thấy được, nhưng thép sàn thì không.
  • Chênh lệch chi phí lớn: Thép chiếm 20-25% chi phí phần thô. Hạ từ phi 10 xuống phi 8, hoặc giãn khoảng cách từ a150 ra a200, tiết kiệm cho nhà thầu 15-25% tiền thép của sàn đó, số tiền đủ lớn để một số đơn vị làm giá rẻ chấp nhận rủi ro.
  • Gia chủ không biết đọc bản vẽ: Đa số gia chủ không phân biệt được phi 8 với phi 10 bằng mắt và không biết ký hiệu a150, a200 nghĩa là gì, nên dù đứng ngay tại công trình cũng không phát hiện được sai lệch.
Thép sàn là hệ cốt thép được đan thành lưới bên trong bản sàn bê tông cốt thép, có nhiệm vụ chịu lực kéo cho sàn (bê tông chỉ chịu nén tốt, chịu kéo rất kém)
Thép sàn là hệ cốt thép được đan thành lưới bên trong bản sàn bê tông cốt thép, có nhiệm vụ chịu lực kéo cho sàn (bê tông chỉ chịu nén tốt, chịu kéo rất kém)

Tóm lại: Thép sàn quyết định khả năng chịu lực và tuổi thọ của sàn nhưng là hạng mục duy nhất không thể kiểm tra sau khi hoàn thiện. Thời điểm duy nhất gia chủ có thể giám sát là khoảng 1-2 ngày trước khi đổ bê tông, và bài viết này cung cấp đủ kiến thức để làm việc đó.

2. Bảng tra phi thép sàn nhà phố theo nhịp 3-6m

Nhịp sàn là khoảng cách thông thủy giữa 2 dầm đỡ sàn, thường trùng với khoảng cách giữa các cột. Nhà phố ngang 4m có nhịp phổ biến 3,5-4m; nhà ngang 5m có nhịp 4,5-5m. Nhịp càng lớn, mô men uốn giữa sàn càng lớn, thép phải to hơn hoặc đan dày hơn. Bảng dưới đây là quy cách Minh Duy áp dụng thực tế cho sàn nhà phố với tải trọng nhà ở thông thường:

Nhịp sàn Thép chịu lực đề xuất Chiều dày sàn tham khảo Ghi chú
Khoảng 3m Phi 8 a200 10cm Nhịp nhỏ, vẫn khuyến nghị 2 lớp cho nhà từ 2 tầng
Khoảng 4m Phi 10 a200 10 – 12cm Cấu hình phổ biến nhất cho nhà phố, 2 lớp
Khoảng 5m Phi 12 a150 12cm Bắt buộc 2 lớp, kiểm soát chặt cao độ thép mũ
Khoảng 6m Phi 14 a150 12 – 14cm Nhịp lớn, bắt buộc kỹ sư kết cấu tính toán, cân nhắc thêm dầm phụ chia nhịp

Cách đọc bảng cho người không chuyên: "Phi 10 a200" nghĩa là dùng thép đường kính 10mm, các thanh đặt song song cách nhau 200mm. Trên 1 mét dài của sàn sẽ đếm được 5-6 thanh thép. Nếu bản vẽ ghi a150, trên 1 mét phải đếm được 7 thanh. Đây chính là con số gia chủ dùng để đối chiếu tại công trình ở mục 5.

Lưu ý bắt buộc: Bảng trên là giá trị tham khảo cho tải trọng nhà ở thông thường (người ở, nội thất tiêu chuẩn). Các trường hợp sau bắt buộc phải có kỹ sư kết cấu tính toán riêng theo TCVN 5574:2018 về thiết kế kết cấu bê tông và bê tông cốt thép: sàn đỡ hồ cá hoặc bồn nước lớn, sân vườn trên mái có lớp đất dày, sàn để kho hàng, nhịp vượt 6m, hoặc nhà có kế hoạch nâng tầng trong tương lai.

Tóm lại: Nhịp 3m dùng phi 8a200, nhịp 4m dùng phi 10a200, nhịp 5m dùng phi 12a150, nhịp 6m dùng phi 14a150. Gia chủ đối chiếu nhịp nhà mình (khoảng cách giữa 2 dầm) với bảng để biết quy cách tối thiểu hợp lý, và yêu cầu nhà thầu ghi rõ quy cách này vào phụ lục hợp đồng.

3. Thép sàn phi 8 hay phi 10? Trả lời dứt điểm

Đây là tranh luận phổ biến nhất về thép sàn, và câu trả lời của Minh Duy sau hơn 500 công trình rất rõ ràng: nhà phố từ 2 tầng trở lên nên dùng phi 10 trở lên cho lớp thép chịu lực. Lý do không chỉ nằm ở khả năng chịu lực mà chủ yếu ở chất lượng thi công thực tế:

  • Thép phi 8 bán dạng cuộn: Phải dùng máy duỗi thẳng trước khi đan. Thép sau duỗi không bao giờ thẳng tuyệt đối, dẫn đến khoảng cách đan bị xô lệch so với thiết kế ngay từ khi buộc.
  • Phi 8 dẻo, dễ biến dạng khi đổ bê tông: Trong lúc đổ sàn, hàng chục lượt công nhân và máy móc di chuyển trên lưới thép. Thép phi 8 mềm bị giẫm móp, xô lệch vị trí, đặc biệt lớp thép mũ bị đạp bẹp xuống sát lớp dưới, làm mất tác dụng chịu mô men âm. Đây là nguyên nhân trực tiếp của nứt sàn tại vị trí gối dầm sau 1-2 năm sử dụng.
  • Phi 10 dạng cây 11,7m có gân: Thẳng tuyệt đối, cứng, giữ đúng khoảng cách khi buộc và không biến dạng khi công nhân di chuyển. Thời gian thi công cũng nhanh hơn do không phải duỗi.

Thép phi 8 vẫn có chỗ đứng hợp lý: làm thép phân bố (lớp thép vuông góc phụ trợ), sàn nhà cấp 4 nhịp nhỏ, ô văng, sàn ban công console ngắn. Vấn đề không nằm ở bản thân thép phi 8 mà ở việc dùng nó làm thép chịu lực chính cho sàn nhà nhiều tầng.

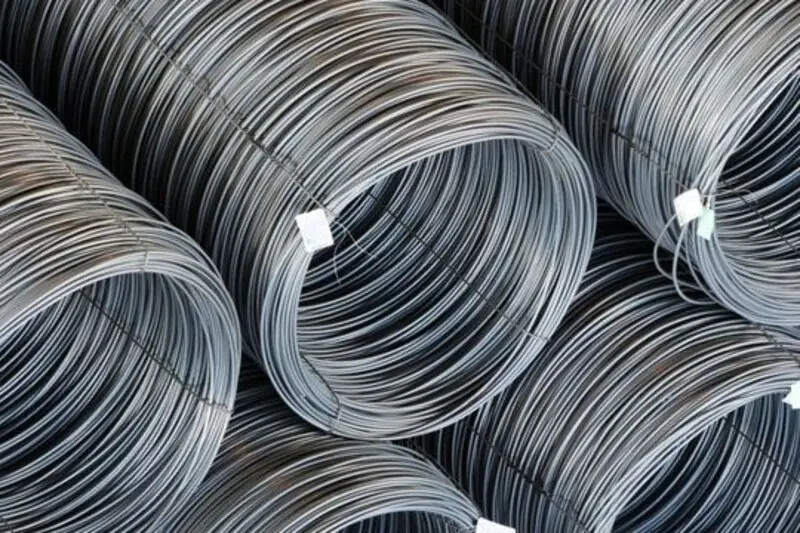

Thép phi 8 dẻo, dễ biến dạng khi đổ bê tông
Thép phi 8 dẻo, dễ biến dạng khi đổ bê tông

Tóm lại: Chênh lệch chi phí giữa phi 8 và phi 10 cho toàn bộ sàn một căn nhà phố chỉ khoảng 10-20 triệu đồng, quá nhỏ so với rủi ro nứt võng sàn phải sửa chữa 100-200 triệu. Nhà từ 2 tầng trở lên, lớp chịu lực dùng phi 10 là mức khởi điểm hợp lý.

4. Nguyên tắc bố trí thép sàn 2 lớp đúng kỹ thuật

Chọn đúng phi thép mới là một nửa. Nửa còn lại quyết định chất lượng sàn nằm ở cách bố trí, với 4 nguyên tắc gia chủ cần biết để giám sát:

  • Nhịp trên 3,6m bắt buộc 2 lớp thép: Lớp dưới chịu lực kéo ở giữa nhịp, lớp trên (thép mũ) chịu lực kéo tại mép dầm. Sàn 1 lớp chỉ phù hợp nhà cấp 4, ô văng, sàn console nhỏ. Với nhà phố nhiều tầng, dùng 1 lớp là dấu hiệu cắt giảm nghiêm trọng.
  • Lớp bê tông bảo vệ 15-25mm: Thép phải được kê cách ván khuôn bằng cục kê bê tông chuyên dụng, mật độ 4-5 cục/m². Không chấp nhận kê bằng đá, gạch vỡ vì dễ vỡ và xê dịch khi đổ. Thiếu lớp bảo vệ, thép bị ẩm ăn mòn từ dưới lên, sàn gỉ sét ố vàng sau vài năm.
  • Nối thép chồng tối thiểu 30d: Với thép phi 10, đoạn nối chồng tối thiểu 300mm (30 lần đường kính), khuyến nghị 400mm tại vị trí chịu lực lớn. Các mối nối phải đặt so le, không nối đồng loạt tại cùng một mặt cắt.
  • Thép mũ phải giữ đúng cao độ: Lớp thép trên được đỡ bằng "chân chó" (thép uốn chữ Z) để không bị bẹp xuống. Thép mũ dùng phi 10 trở lên, không dùng phi 6, phi 8 vì bị lún ngay khi công nhân di chuyển lúc đổ bê tông.

Tóm lại: Bốn nguyên tắc gồm 2 lớp thép cho nhịp trên 3,6m, cục kê chuẩn giữ lớp bảo vệ 15-25mm, nối chồng tối thiểu 30d đặt so le, và chân chó giữ cao độ thép mũ. Sai bất kỳ nguyên tắc nào, sàn đều giảm khả năng chịu lực dù phi thép đúng bản vẽ.

5. 6 bước gia chủ tự kiểm tra thép sàn trước khi đổ bê tông

Đây là phần quan trọng nhất của bài viết. Thời điểm kiểm tra lý tưởng là sau khi đan thép xong, trước khi đổ bê tông ít nhất nửa ngày, để còn thời gian khắc phục nếu phát hiện sai lệch. Gia chủ chỉ cần mang theo bản vẽ kết cấu, một cây thước dây và điện thoại chụp ảnh:

  • Bước 1 — Đối chiếu phi thép với bản vẽ: Thép gân chính hãng đều có vạch nổi dập trên thân cây ghi logo nhà máy và số phi (ví dụ: HOA PHAT D10). Tìm và đọc vạch nổi này trên vài thanh ngẫu nhiên, so với ký hiệu trên bản vẽ kết cấu. Không đọc được vạch nổi, yêu cầu nhà thầu xuất trình chứng chỉ CO/CQ của lô thép.
  • Bước 2 — Đo khoảng cách a bằng thước dây: Đặt thước vuông góc với các thanh thép, đo 1 mét và đếm số thanh. Bản vẽ ghi a200 phải đếm được 5-6 thanh trên mỗi mét; a150 phải đếm được 7 thanh. Đo tại ít nhất 3 vị trí khác nhau trên mỗi ô sàn, gồm cả giữa sàn và sát mép dầm.
  • Bước 3 — Kiểm tra cục kê: Nhìn dưới lưới thép lớp dưới, cục kê bê tông đúc sẵn phải xuất hiện đều với mật độ 4-5 cục/m², chiều cao 15-25mm. Thấy đá xanh, gạch vỡ kê thay cục kê chuyên dụng thì yêu cầu thay ngay.
  • Bước 4 — Kiểm tra thép mũ và chân chó: Lớp thép trên tại các mép dầm phải được chống bằng chân chó, cao độ cách lớp dưới rõ ràng, không thanh nào bị giẫm bẹp dính xuống lớp dưới. Đi dọc các mép dầm để kiểm tra vì đây là vùng chịu mô men âm lớn nhất.
  • Bước 5 — Kiểm tra mối nối và vị trí gia cường: Mối nối chồng phải dài tối thiểu 30 lần đường kính thép (phi 10 là 300mm) và đặt so le. Các góc lỗ mở cầu thang, giếng trời phải có thép gia cường xiên 45 độ, vì đây là nơi tập trung ứng suất dễ nứt nhất.
  • Bước 6 — Chụp ảnh toàn bộ trước khi đổ: Chụp tổng thể từng ô sàn và chụp cận các vị trí đã đo ở bước 2-5, lưu kèm ngày giờ. Bộ ảnh này là hồ sơ nghiệm thu cốt thép của gia chủ, có giá trị đối chiếu nếu sau này sàn có vấn đề.

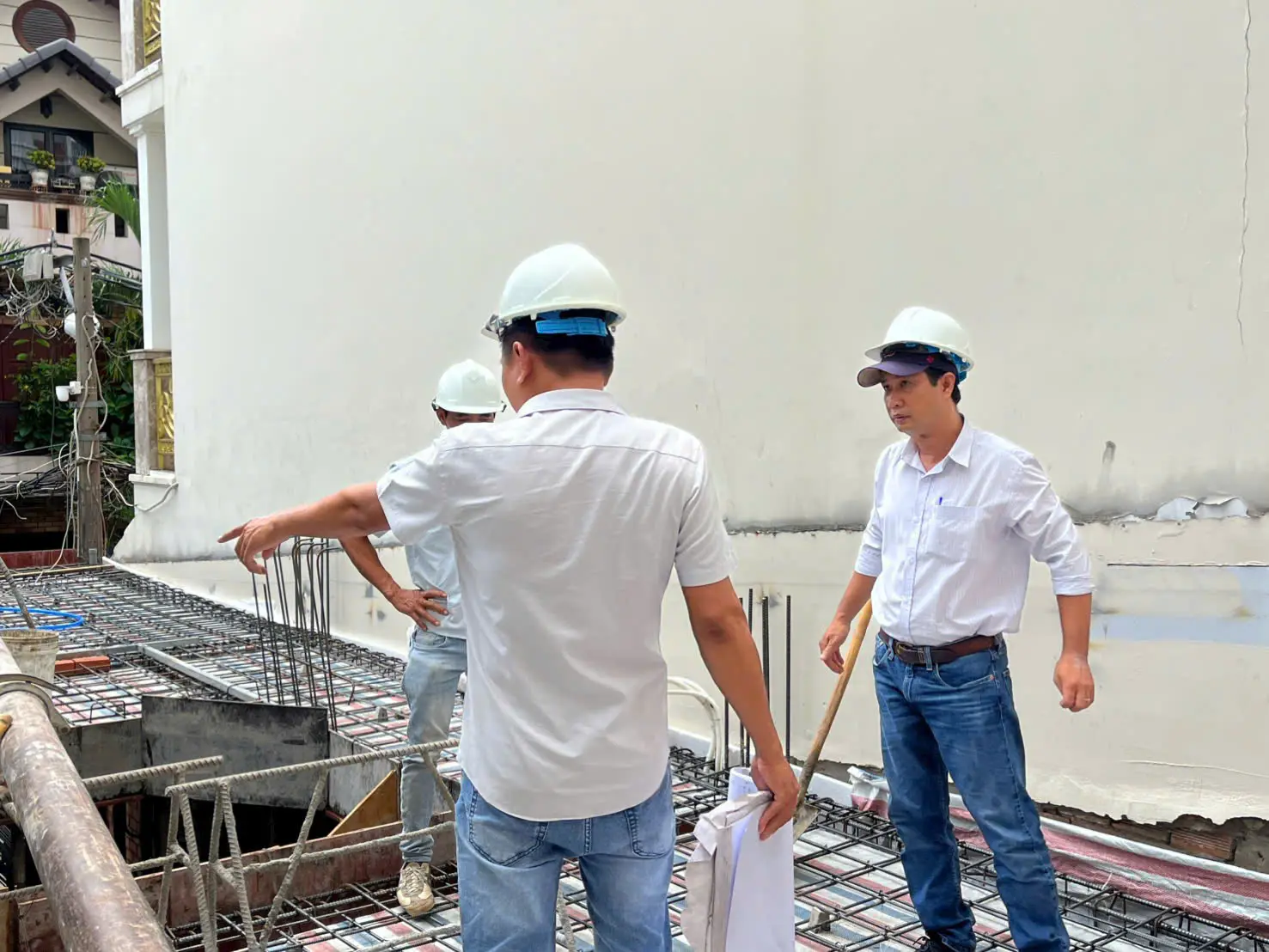

Xây Dựng Minh Duy cùng gia chủ nghiệm thu sắt sàn công trình tại Quận 11
Xây Dựng Minh Duy cùng gia chủ nghiệm thu sắt sàn công trình tại Quận 11
20–30% mức suy giảm khả năng chịu tải của sàn khi thép chịu lực bị hạ 1-2 ly phi so với bản vẽ thiết kế, trong khi nhà thầu chỉ tiết kiệm được 15-25% chi phí thép của hạng mục đó Nguồn: Tổng hợp Xây Dựng Minh Duy từ các công trình khảo sát, sửa chữa

"Trong 10 năm giám sát hơn 500 công trình, tôi nhận thấy cách ăn bớt thép sàn tinh vi nhất không phải hạ phi thép, vì gia chủ tinh ý vẫn nhìn ra thép to hay nhỏ. Cách khó phát hiện hơn là giãn khoảng cách đan: bản vẽ ghi a150 nhưng thi công buộc a180 đến a200, nhìn bằng mắt gần như không khác biệt nhưng lượng thép giảm 15-20%. Vì vậy tôi luôn khuyên gia chủ mang theo thước dây, đo trực tiếp và đếm số thanh trên mỗi mét dài trước khi cho đổ bê tông. Với công trình do Minh Duy thi công, chúng tôi chủ động mời gia chủ nghiệm thu cốt thép cùng kỹ thuật trước mỗi lần đổ sàn, vì nhà thầu làm đúng không có lý do gì ngại kiểm tra."

— Mr. Minh, CEO/Giám đốc Công ty Xây Dựng Minh Duy

Với gia chủ chọn dịch vụ xây nhà phần thô hay dịch vụ xây nhà trọn gói tại Minh Duy, quy cách thép từng loại sàn, dầm, cột đều được ghi rõ trong phụ lục hợp đồng và nghiệm thu từng đợt có chữ ký của gia chủ trước mỗi lần đổ bê tông.

Tóm lại: Sáu bước kiểm tra chỉ mất 30-45 phút cho mỗi sàn và không đòi hỏi kiến thức chuyên sâu: đọc vạch nổi trên thép, đếm thanh trên mỗi mét, soi cục kê, kiểm tra thép mũ, xem mối nối và chụp ảnh lưu hồ sơ. Nhà thầu chuyên nghiệp không bao giờ từ chối việc gia chủ kiểm tra cốt thép.

6. 4 sai lầm phổ biến về thép sàn nhà phố

  • Sai lầm 1: "Phi càng to càng chắc, cứ dùng phi 12-14 cho yên tâm". Hàm lượng cốt thép hợp lý của bản sàn nằm trong khoảng 0,6-1,5% diện tích tiết diện. Nhồi thép quá dày vào bản sàn mỏng 10cm làm giảm độ bám dính giữa bê tông và cốt thép, khó đầm bê tông lọt qua khe thép, tạo rỗ bên trong sàn và lãng phí hàng chục triệu đồng. Đúng thép theo nhịp, không phải càng to càng tốt.
  • Sai lầm 2: Giãn khoảng cách a để bù chi phí. Dùng đúng phi 10 nhưng đan a250 thay vì a200 nhìn vẫn "đầy đủ thép" với người không chuyên, trong khi khả năng phân phối ứng suất giảm rõ, sàn dễ nứt chân chim trên diện rộng.
  • Sai lầm 3: Không gia cường quanh lỗ mở. Cầu thang, giếng trời, hộp gen kỹ thuật là các vị trí cắt đứt lưới thép sàn. Không đặt thép gia cường xiên tại 4 góc lỗ mở, vết nứt xiên 45 độ sẽ xuất hiện từ góc lỗ sau một thời gian sử dụng.
  • Sai lầm 4: Không làm sàn công tác khi đổ bê tông. Công nhân giẫm trực tiếp lên lưới thép làm bẹp thép mũ. Đơn vị thi công bài bản phải kê ván gỗ làm lối đi trên lưới thép và cắt cử người chỉnh lại thép mũ liên tục trong lúc đổ.

Tóm lại: Bốn sai lầm trên đều có điểm chung là khó nhìn thấy bằng mắt thường sau khi sàn hoàn thiện. Cách phòng ngừa duy nhất là kiểm tra tại thời điểm trước khi đổ bê tông theo checklist 6 bước ở mục 5.

7. Câu hỏi thường gặp về thép sàn nhà phố

7.1. Thép sàn 1 lớp có được không?

Được, nhưng chỉ cho các cấu kiện đơn giản: sàn nhà cấp 4 nhịp nhỏ, ô văng, sàn ban công console ngắn, nắp bể nước, tấm đan. Nhà phố từ 2 tầng trở lên nên dùng sàn 2 lớp để chịu được cả mô men dương giữa nhịp và mô men âm tại gối dầm, hạn chế tối đa nứt sàn ở các góc ô bản.

7.2. Sàn nhà phố dày bao nhiêu là chuẩn?

Sàn nhà phố thông dụng dày 10-12cm. Nhịp 3-4m dùng sàn 10cm, nhịp 4-5m dùng 12cm, nhịp 6m có thể lên 12-14cm tùy tính toán. Sàn mỏng hơn 10cm cho nhà ở là dấu hiệu cắt giảm, sàn dày hơn 14cm cho nhịp nhỏ là lãng phí và tăng tải trọng xuống móng không cần thiết.

7.3. Thép cuộn phi 8 có phải thép kém chất lượng không?

Không. Thép phi 8 cuộn từ các thương hiệu lớn như Hòa Phát, Việt Nhật, Pomina, Miền Nam đều đạt chuẩn chất lượng nếu có CO/CQ đầy đủ. Vấn đề của phi 8 nằm ở đặc tính thi công: dạng cuộn phải duỗi, thân dẻo dễ cong vênh sai khoảng cách khi bị giẫm đạp. Phi 8 phù hợp làm thép phân bố và các cấu kiện phụ, không nên làm thép chịu lực chính cho sàn nhà nhiều tầng.

7.4. Nhịp sàn trên 6m thì dùng thép phi mấy?

Nhịp trên 6m vượt khỏi phạm vi tra bảng thông dụng và bắt buộc kỹ sư kết cấu tính toán riêng. Các phương án thường dùng: thêm dầm phụ chia đôi nhịp để đưa về nhịp 3-3,5m (kinh tế nhất), tăng chiều dày sàn kết hợp phi 14-16, hoặc dùng giải pháp sàn dự ứng lực, sàn không dầm cho không gian cần trần phẳng. Tự áp bảng tra cho nhịp lớn là rất nguy hiểm vì độ võng tăng theo lũy thừa bậc 4 của nhịp.

7.5. Làm sao biết thép đúng thương hiệu, đúng phi như hợp đồng?

Kiểm tra 3 điểm: Vạch nổi dập trên thân thép gân (ghi logo nhà máy và số phi, ví dụ HOA PHAT D10), chứng chỉ CO/CQ của từng lô thép nhập về công trình, và bề mặt thép có màu xanh xám sáng, gân rõ, không rỉ sét dày hay dính dầu mỡ. Gia chủ nên yêu cầu ghi rõ thương hiệu thép vào phụ lục vật tư của hợp đồng ngay từ đầu.
