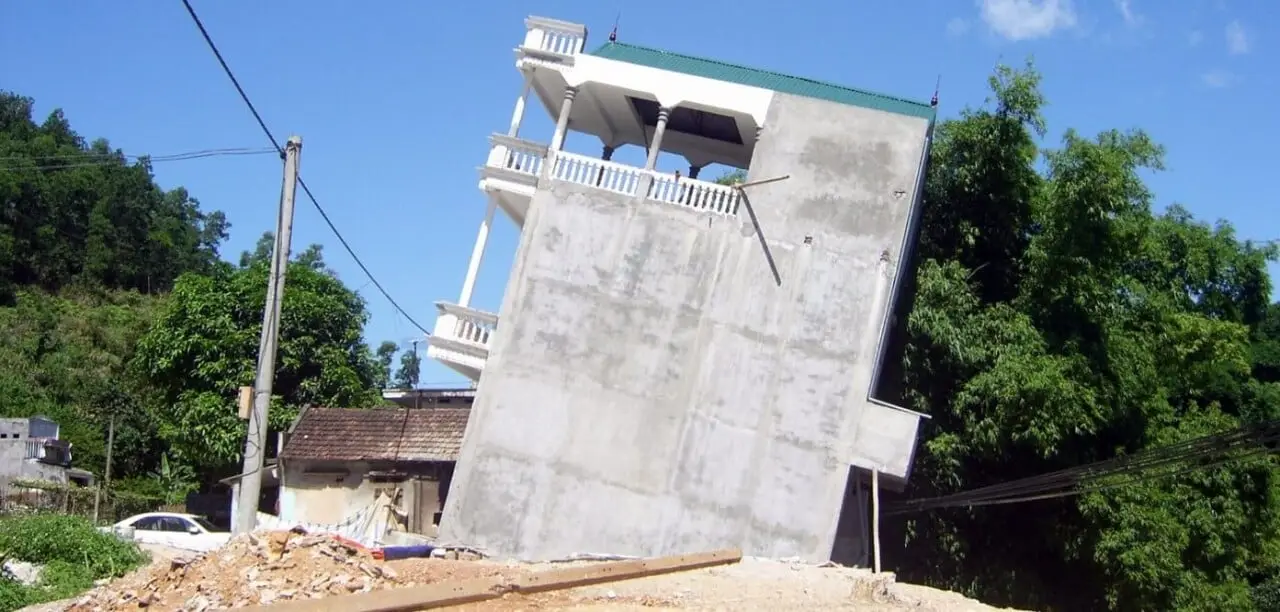

Đào móng trên phần đất hợp pháp của mình, nhưng nhà hàng xóm bắt đầu xuất hiện vết nứt chân tường, nền nhà bị lún. Tình huống này xảy ra thường xuyên ở các khu phố dày đặc nhà liền kề, và câu hỏi đầu tiên cả hai phía đều cần trả lời ngay: ai chịu trách nhiệm, bồi thường bao nhiêu, và quy trình xử lý đúng pháp luật là gì?
Bài viết này phân tích từ hai góc độ song song: gia chủ đang thi công cần làm gì để phòng ngừa và xử lý đúng khi sự cố xảy ra, và hàng xóm bị ảnh hưởng có quyền lợi gì, cần thực hiện những bước nào để bảo vệ tài sản của mình.
Căn cứ pháp lý chính gồm Điều 174, Điều 601, Điều 605 Bộ luật Dân sự 2015, Điều 45 Nghị định 06/2021/NĐ-CP về giải quyết sự cố công trình, và Điều 15 Nghị định 16/2022/NĐ-CP về xử phạt vi phạm hành chính xây dựng.
Tóm tắt nhanh các điểm chính
- Xây đúng phép nhưng thi công gây sụt lún nhà hàng xóm: chủ nhà vẫn phải bồi thường toàn bộ thiệt hại thực tế.
- Chủ nhà chịu trách nhiệm chính với hàng xóm, sau đó mới truy trách nhiệm nhà thầu theo hợp đồng nếu lỗi kỹ thuật thuộc về nhà thầu.
- Phạt hành chính và bồi thường dân sự là hai nghĩa vụ độc lập: nộp phạt xong vẫn phải bồi thường chi phí sửa chữa thực tế cho hàng xóm.
- Hàng xóm bị thiệt hại có thời hiệu khởi kiện 3 năm kể từ ngày biết quyền lợi bị xâm phạm.
- 4 biện pháp kỹ thuật phòng ngừa trước khi đào móng có thể loại bỏ hầu hết nguy cơ tranh chấp.
Mục lục
Vì sao đào móng lại gây sụt lún nhà bên cạnh?
Hiểu đúng cơ chế kỹ thuật giúp cả hai phía xác định nguyên nhân chính xác, tránh tranh chấp kéo dài về việc liệu thiệt hại có phải do công trình kế bên gây ra hay không.
Có 4 cơ chế kỹ thuật phổ biến dẫn đến sự cố loại này. Thứ nhất, ép cọc bê tông tạo ra lực dồn khối đất theo chiều ngang, đặc biệt nguy hiểm với nhà liền kề sử dụng móng nông hoặc kết cấu cũ đã xuống cấp. Thứ hai, đào hào móng sâu làm mất lực đỡ bên sườn của nền đất nhà bên cạnh, khiến phần đất đó dịch chuyển theo hướng hào đào. Thứ ba, bơm hút nước thi công làm giảm áp lực nước ngầm, gây lún lệch tầng đất. Thứ tư, rung chấn từ máy đóng cọc hoặc phá dỡ làm yếu liên kết kết cấu của công trình cũ lân cận. Khu vực đất phù sa, đất ruộng chuyển đổi hoặc gần kênh rạch có nguy cơ cao hơn đáng kể so với nền đất ổn định.

Ai phải bồi thường: Chủ nhà hay nhà thầu?
Đây là câu hỏi gây nhầm lẫn nhiều nhất trong tranh chấp loại này, vì trách nhiệm pháp lý với bên thứ ba (hàng xóm) và trách nhiệm nội bộ (giữa chủ nhà và nhà thầu) là hai quan hệ pháp lý hoàn toàn tách biệt.
| Quan hệ pháp lý | Bên chịu trách nhiệm | Căn cứ pháp lý | Ghi chú |
|---|---|---|---|
| Chủ nhà với hàng xóm bị thiệt hại | Chủ nhà chịu trách nhiệm chính, bồi thường toàn bộ thiệt hại thực tế | Điều 605 BLDS 2015 | Kể cả khi đã có giấy phép xây dựng hợp lệ |
| Chủ nhà với nhà thầu thi công | Nhà thầu chịu trách nhiệm liên đới nếu lỗi kỹ thuật thuộc về nhà thầu | Hợp đồng xây dựng + NĐ 06/2021 Điều 45 | Chủ nhà kiện nhà thầu sau khi đã bồi thường hàng xóm |
| Nhà nước với chủ nhà vi phạm quy định thi công | Chủ nhà bị xử phạt hành chính | NĐ 16/2022 Điều 15 | Độc lập với nghĩa vụ bồi thường dân sự |
Thực tế phổ biến nhất: nhà thầu thi công sai kỹ thuật gây sự cố, nhưng hàng xóm chỉ biết tìm đến chủ nhà vì chủ nhà là bên ký hợp đồng xây dựng và là chủ đầu tư. Chủ nhà có nghĩa vụ bồi thường cho hàng xóm trước, sau đó căn cứ vào điều khoản trách nhiệm trong hợp đồng với nhà thầu để truy đòi lại phần lỗi kỹ thuật. Đây là lý do quan trọng khiến điều khoản bảo hiểm công trình và trách nhiệm nhà thầu trong hợp đồng xây dựng cần được quy định rõ ràng trước khi khởi công.
Mức đền bù theo từng cấp độ thiệt hại
Pháp luật Việt Nam không quy định mức bồi thường cố định theo từng cấp độ, mà áp dụng nguyên tắc bồi thường toàn bộ thiệt hại thực tế được chứng minh. Bảng dưới đây là ước tính chi phí sửa chữa thực tế từ thực tiễn các công trình nhà phố dân dụng, dùng làm tham chiếu khi thương lượng bồi thường.
| Cấp độ thiệt hại | Biểu hiện cụ thể | Chi phí sửa chữa thực tế | Ghi chú |
|---|---|---|---|
| Cấp 1: Nhẹ | Nứt tường dưới 2mm, không ảnh hưởng kết cấu chịu lực | 15–40 triệu đồng | Trát lại, sơn lại toàn bộ vùng ảnh hưởng |
| Cấp 2: Trung bình | Nứt tường 2–10mm, nứt chân tường, sàn bị lún lệch nhẹ | 40–120 triệu đồng | Gia cố vết nứt, xử lý sàn, hoàn thiện lại |
| Cấp 3: Nặng | Lún nền sâu, hở móng, tường nghiêng, nguy cơ mất an toàn kết cấu | 120–350 triệu đồng | Ép cọc bổ sung, gia cố móng, có thể cần giám định kỹ thuật độc lập |
| Cấp 4: Rất nặng | Sập một phần hoặc toàn bộ công trình | 350 triệu đồng trở lên | Tái thiết hoặc bồi thường theo giá trị công trình được giám định |
Ngoài chi phí sửa chữa vật chất, thiệt hại được bồi thường còn bao gồm chi phí giám định kỹ thuật, chi phí chỗ ở tạm thời nếu nhà không thể ở được trong thời gian sửa chữa, và các tổn thất kinh tế trực tiếp khác được chứng minh bằng hóa đơn, chứng từ hợp lệ.
Xử phạt hành chính theo NĐ 16/2022: Nộp phạt xong vẫn phải bồi thường
Nhiều gia chủ nhầm tưởng rằng sau khi nộp phạt hành chính là xong trách nhiệm. Đây là hiểu lầm gây hậu quả nặng nề trong nhiều vụ tranh chấp.
Phạt hành chính và bồi thường thiệt hại dân sự là hai nghĩa vụ độc lập theo hai cơ chế pháp lý khác nhau. Phạt hành chính là nghĩa vụ với Nhà nước vì đã vi phạm quy định quản lý xây dựng. Bồi thường dân sự là nghĩa vụ với hàng xóm vì đã gây thiệt hại cho tài sản của họ. Chủ nhà vi phạm có thể phải thực hiện cả hai đồng thời, và không có quy định nào cho phép việc nộp phạt hành chính miễn trừ nghĩa vụ bồi thường dân sự.
"Khi nhận thi công công trình có nhà liền kề, việc đầu tiên chúng tôi làm là cùng chủ nhà lập biên bản khảo sát hiện trạng nhà hàng xóm trước khi đào móng, có chữ ký xác nhận của cả hai bên. Bước này mất khoảng nửa ngày nhưng giải quyết được phần lớn tranh chấp sau này vì xác định rõ vết nứt nào có sẵn trước thi công, vết nứt nào xuất hiện sau."
— Mr. Minh, Giám đốc Công ty Xây Dựng Minh Duy
Hàng xóm bị nứt/lún cần làm gì ngay trong 24 giờ đầu?
Tốc độ thu thập chứng cứ trong 24–48 giờ đầu quyết định phần lớn kết quả thương lượng hoặc tố tụng sau này. Thực hiện đúng thứ tự dưới đây.
| Bước | Hành động cụ thể | Thời hạn | Kết quả cần có |
|---|---|---|---|
| 1 | Ghi nhận toàn bộ thiệt hại bằng ảnh, video, có mốc thời gian rõ ràng. Đo và ghi lại chiều dài, chiều rộng vết nứt. | Ngay lập tức | Bộ hồ sơ ảnh/video có dấu thời gian làm chứng cứ gốc |
| 2 | Mời UBND phường/xã hoặc Sở Xây dựng địa phương đến kiểm tra, lập biên bản hiện trường. | Trong 24 giờ | Biên bản kiểm tra có xác nhận của cơ quan nhà nước |
| 3 | Gửi văn bản thông báo đến chủ nhà đang thi công, yêu cầu dừng thi công tạm thời và bồi thường sơ bộ. Gửi bằng thư bảo đảm hoặc có chứng nhận nhận đơn. | Trong 48 giờ | Văn bản có dấu bưu điện hoặc chữ ký xác nhận nhận đơn |
| 4 | Thuê đơn vị giám định kỹ thuật độc lập đánh giá mức độ thiệt hại và xác định nguyên nhân, lập báo cáo giám định có chữ ký kỹ sư chịu trách nhiệm. | Trong 7–15 ngày | Báo cáo giám định kỹ thuật độc lập, nêu rõ mối quan hệ nhân quả |
| 5 | Nộp đơn hòa giải tại UBND phường/xã theo Luật Hòa giải ở cơ sở 2013. Quá trình hòa giải hoàn thành trong 30 ngày. Nếu thất bại, biên bản hòa giải thất bại là tài liệu bắt buộc trước khi khởi kiện. | Sau khi có báo cáo giám định | Biên bản thỏa thuận bồi thường (nếu thành) hoặc biên bản hòa giải thất bại (để khởi kiện) |
Gia chủ đang xây: 4 biện pháp kỹ thuật giúp tránh sự cố từ đầu
Phòng ngừa bao giờ cũng rẻ hơn xử lý. Bốn biện pháp dưới đây được áp dụng tiêu chuẩn trong thi công nhà phố có nhà liền kề, đặc biệt quan trọng với công trình 3 tầng trở lên hoặc khu vực nền đất yếu.
Biện pháp 1: Khảo sát và lập biên bản hiện trạng nhà liền kề trước khi đào móng. Cùng chủ nhà hàng xóm kiểm tra, ghi nhận toàn bộ vết nứt, hư hỏng hiện có bằng ảnh có dấu thời gian, lập biên bản có chữ ký hai bên. Bước này bảo vệ cả hai phía: gia chủ đang xây không bị quy trách nhiệm cho hư hỏng có sẵn, hàng xóm có căn cứ xác định thiệt hại mới xuất hiện sau khi thi công.
Biện pháp 2: Lắp hệ thống quan trắc lún đơn giản. Với công trình có tầng hầm hoặc đào sâu trên 1,5m, lắp các điểm đo lún tại tường nhà liền kề và đo định kỳ 3 ngày/lần trong suốt giai đoạn đào. Nếu lún vượt ngưỡng 10mm hoặc tốc độ lún trên 2mm/ngày, dừng thi công ngay để đánh giá lại.
Biện pháp 3: Sử dụng cừ chắn đất (cừ larsen hoặc cừ gỗ) khi đào gần móng nhà liền kề. Khoảng cách từ hào đào đến móng nhà bên cạnh nhỏ hơn 1,5 lần chiều sâu đào là ngưỡng bắt buộc phải có cừ chắn. Chi phí cừ chắn đất thường từ 15–40 triệu đồng cho nhà phố dân dụng, thấp hơn nhiều so với chi phí bồi thường nếu sự cố xảy ra.
Biện pháp 4: Thông báo bằng văn bản cho hàng xóm trước khi khởi công ít nhất 7 ngày. Văn bản nêu rõ phương án thi công, thời gian dự kiến và thông tin liên hệ của nhà thầu. Đây không phải nghĩa vụ pháp lý bắt buộc trong mọi trường hợp, nhưng là thực hành tốt giúp thiết lập kênh liên lạc và giảm đáng kể xác suất tranh chấp leo thang sau này.
Nếu bạn đang lên kế hoạch xây nhà và lo ngại về ảnh hưởng đến công trình liền kề, tham khảo thêm về dịch vụ xây nhà trọn gói của Minh Duy để hiểu rõ quy trình khảo sát và biện pháp bảo vệ công trình lân cận được áp dụng từ giai đoạn thiết kế móng.

3 con đường giải quyết tranh chấp: từ thỏa thuận đến tòa án
Pháp luật ưu tiên các bên tự thỏa thuận trước khi đưa ra cơ quan nhà nước. Hiểu rõ từng con đường giúp cả hai phía lựa chọn phương án phù hợp với mức độ thiệt hại và mối quan hệ thực tế.
Con đường 1: Thỏa thuận trực tiếp giữa hai bên. Nhanh nhất, ít tốn kém nhất và bảo toàn quan hệ láng giềng. Hai bên dựa trên báo giá sửa chữa từ đơn vị xây dựng có uy tín để thống nhất con số bồi thường. Kết quả thỏa thuận nên được lập thành văn bản có công chứng hoặc chứng thực tại UBND phường/xã để có giá trị pháp lý đầy đủ. Hình thức này phù hợp nhất với thiệt hại Cấp 1 và Cấp 2.
Con đường 2: Hòa giải tại UBND phường/xã. Theo Luật Hòa giải ở cơ sở 2013, quy trình hòa giải phải hoàn thành trong 30 ngày, với sự tham gia của đại diện hai bên và cơ quan nhà nước làm trung gian. Nếu thành công, biên bản thỏa thuận bồi thường có giá trị pháp lý cao hơn thỏa thuận tay đôi. Nếu thất bại, biên bản hòa giải thất bại là tài liệu bắt buộc trước khi nộp đơn khởi kiện.
Con đường 3: Khởi kiện tại Tòa án nhân dân cấp huyện hoặc cấp tỉnh. Áp dụng khi hai con đường trên không đạt kết quả. Tòa án căn cứ vào báo cáo giám định kỹ thuật, hồ sơ chứng cứ và mức độ lỗi của các bên để buộc bồi thường hợp lý. Thời gian xét xử sơ thẩm thông thường từ 4–6 tháng. Phù hợp với thiệt hại Cấp 3 và Cấp 4, hoặc khi bên gây thiệt hại từ chối thương lượng.
Câu hỏi thường gặp về sụt lún nhà liền kề khi đào móng
Đào móng đúng phép, nhà hàng xóm vẫn bị nứt: có phải bồi thường không?
Có. Theo Điều 174 và Điều 605 Bộ luật Dân sự 2015, nghĩa vụ bồi thường thiệt hại phát sinh từ việc thi công gây hư hỏng tài sản liền kề, không phụ thuộc vào việc gia chủ có giấy phép xây dựng hợp lệ hay không. Giấy phép xây dựng cho phép bạn xây dựng trên phần đất của mình, không miễn trừ trách nhiệm dân sự khi hoạt động thi công gây thiệt hại cho người khác.
Trách nhiệm bồi thường thuộc về chủ nhà hay nhà thầu khi sự cố do lỗi kỹ thuật?
Với hàng xóm bị thiệt hại, chủ nhà là bên chịu trách nhiệm chính và phải bồi thường toàn bộ. Nếu sự cố xuất phát từ lỗi kỹ thuật của nhà thầu, chủ nhà có quyền yêu cầu nhà thầu bồi thường lại phần thiệt hại đó căn cứ vào điều khoản trách nhiệm trong hợp đồng thi công. Hai quan hệ pháp lý này diễn ra song song và độc lập, hàng xóm không cần phải chờ chủ nhà giải quyết xong với nhà thầu mới được bồi thường.
Hàng xóm đào móng làm nứt nhà mình: cần làm gì đầu tiên?
Bước đầu tiên và quan trọng nhất là ghi nhận thiệt hại ngay bằng ảnh và video có dấu thời gian, trước khi thực hiện bất kỳ sửa chữa tạm thời nào. Sau đó mời UBND phường/xã kiểm tra và lập biên bản, gửi văn bản yêu cầu dừng thi công tạm thời, và liên hệ đơn vị giám định kỹ thuật độc lập để lập báo cáo xác định nguyên nhân. Không ký bất kỳ biên bản nào do bên kia tự soạn trước khi có ý kiến của cơ quan chức năng hoặc đơn vị giám định độc lập.
Biện pháp kỹ thuật nào hiệu quả nhất để tránh gây sụt lún khi đào móng?
Quan trọng nhất là khảo sát và lập biên bản hiện trạng nhà liền kề trước khi đào, kết hợp với sử dụng cừ chắn đất khi khoảng cách từ hào đào đến móng nhà bên cạnh nhỏ hơn 1,5 lần chiều sâu đào. Với công trình có tầng hầm hoặc đào sâu trên 1,5m, bổ sung quan trắc lún định kỳ trong suốt giai đoạn thi công. Các biện pháp này cần được thiết kế từ giai đoạn lập hồ sơ thiết kế móng, không phải quyết định tại công trường.
Nếu nhà hàng xóm đã cũ, kết cấu yếu sẵn: gia chủ đang xây có phải bồi thường toàn bộ không?
Không nhất thiết phải bồi thường toàn bộ. Tòa án hoặc cơ quan hòa giải sẽ xem xét mức độ lỗi của từng bên và tình trạng công trình trước khi xảy ra sự cố. Nếu nhà hàng xóm đã xuống cấp nghiêm trọng từ trước và việc thi công chỉ là nguyên nhân trực tiếp gây ra thiệt hại mà không phải nguyên nhân duy nhất, mức bồi thường có thể được điều chỉnh theo tỷ lệ phần trăm lỗi tương ứng. Đây là một trong những lý do tại sao biên bản khảo sát hiện trạng nhà liền kề trước khi thi công có giá trị bảo vệ rất lớn cho gia chủ đang xây.
Minh Duy tư vấn phương án móng an toàn cho công trình có nhà liền kề
Sự cố sụt lún nhà liền kề không chỉ gây tốn kém về tài chính mà còn ảnh hưởng nghiêm trọng đến quan hệ láng giềng và tiến độ thi công. Phòng ngừa đúng kỹ thuật từ giai đoạn thiết kế móng là cách duy nhất để loại bỏ rủi ro này.
Đội ngũ kỹ sư của Minh Duy thực hiện đầy đủ quy trình khảo sát hiện trạng nhà liền kề, thiết kế phương án móng phù hợp với điều kiện địa chất thực tế và khoảng cách đến công trình lân cận, đồng thời hỗ trợ gia chủ lập biên bản xác nhận hiện trạng với hàng xóm trước khi khởi công. Tất cả được thực hiện minh bạch và có hồ sơ lưu trữ đầy đủ.
- Hotline/Zalo: 0982.96.93.79 (Mr. Minh)
