Sửa nhà cấp 4 thành nhà 2 tầng: Hướng dẫn toàn diện từ A-Z

Ngày cập nhật: 04/11/2025 bởi Lê Xuân Minh

Gia đình bạn đang có thêm thành viên và không gian sống hiện tại của ngôi nhà cấp 4 không còn đáp ứng đủ nhu cầu? Bạn mơ ước có thêm phòng ngủ cho con cái, khu vực làm việc riêng tư hay không gian sinh hoạt rộng rãi hơn nhưng lại do dự giữa việc đập bỏ xây mới hay tận dụng nền móng cũ để sửa nhà cấp 4 thành nhà 2 tầng? Đây không chỉ là câu hỏi về kiến trúc mà còn là bài toán về tài chính, thời gian và cả những cân nhắc kỹ thuật phức tạp.

Cải tạo nhà cấp 4 thành 2 tầng là một giải pháp hay đang được nhiều gia đình lựa chọn. Thay vì phải di dời tạm thời, phá bỏ toàn bộ để xây dựng lại từ đầu với chi phí khổng lồ, bạn có thể tận dụng những gì còn tốt của ngôi nhà cũ để tiết kiệm đáng kể cả về mặt tài chính lẫn thời gian. Tuy nhiên, đây không phải là một quyết định đơn giản. Không phải ngôi nhà cấp 4 nào cũng đủ điều kiện để nâng tầng một cách an toàn.

Với hơn 10 năm kinh nghiệm thi công thực tế hàng trăm dự án nâng tầng nhà cấp 4, Xây Dựng Minh Duy hiểu rõ những lo lắng, băn khoăn của gia chủ khi đứng trước quyết định này. Trong bài viết này, chúng tôi sẽ chia sẻ toàn bộ kiến thức chuyên môn, từ những kiểm tra kỹ thuật bắt buộc, các phương án thiết kế phổ biến, quy trình thi công từng bước chi tiết, cho đến việc phân tích ưu nhược điểm để bạn có một cái nhìn toàn diện nhất. Đây là kim chỉ nam giúp bạn biến ước mơ về một ngôi nhà 2 tầng khang trang thành hiện thực một cách an toàn và hiệu quả.

1. Những lưu ý quan trọng về kết cấu và móng trước khi sửa nhà cấp 4 thành nhà 2 tầng

Cải tạo nhà cấp 4 thành 2 tầng: Những lưu ý quan trọng bạn cần biết

Bước đầu tiên và quan trọng nhất trước khi nghĩ đến việc sửa nhà cấp 4 thành nhà 2 tầng là phải đánh giá kỹ lưỡng khả năng chịu tải của kết cấu hiện hữu. Đây là yếu tố sống còn quyết định sự an toàn cho cả công trình và người ở trong đó.

1.1. Kiểm tra hệ thống móng - "nền tảng" của mọi quyết định

Móng chính là bộ phận truyền tải toàn bộ trọng lượng của ngôi nhà xuống nền đất. Một ngôi nhà cấp 4 thông thường được thiết kế với móng chỉ đủ chịu tải cho một tầng. Khi bạn quyết định nâng thêm một tầng lầu, tải trọng tăng lên gấp đôi, thậm chí nhiều hơn.

Các điểm cần kiểm tra:

  • Loại móng hiện tại: Nhà cấp 4 thường dùng móng đơn (móng đế riêng lẻ dưới mỗi cột) hoặc móng băng (móng liên tục dưới tường). Móng băng thường có khả năng chịu tải tốt hơn móng đơn.

  • Kích thước và độ sâu móng: Móng có đủ tiết diện và độ sâu chôn so với yêu cầu kỹ thuật cho nhà 2 tầng không? Thông thường, móng nhà 1 tầng chỉ sâu 0.8-1.2m, trong khi nhà 2 tầng cần sâu ít nhất 1.5-2.0m.

  • Chất lượng bê tông móng: Móng có bị nứt, vỡ, bị xâm thực do độ ẩm hay không? Kiểm tra bằng cách đào hở một phần móng để quan sát trực tiếp.

  • Địa chất nền đất: Đất nền có đủ sức chịu tải không? Có dấu hiệu sụt lún không đều không? Cần có báo cáo khảo sát địa chất để đánh giá chính xác.

Lưu ý quan trọng: Nếu móng hiện tại không đủ khả năng chịu tải, bạn bắt buộc phải gia cố móng trước khi nâng tầng. Đây là chi phí đáng kể nhưng tuyệt đối không thể bỏ qua nếu muốn đảm bảo an toàn.

1.2. Đánh giá hệ thống cột và dầm chịu lực

Hệ thống cột-dầm là khung xương của ngôi nhà, trực tiếp gánh chịu tải trọng từ tầng trên truyền xuống móng.

Các yếu tố cần kiểm tra:

  • Số lượng và vị trí cột: Nhà cấp 4 thường có ít cột hơn nhà 2 tầng. Cần xem xét có cần đặt thêm cột mới để phân bổ tải trọng đều không.

  • Tiết diện cột: Cột nhà cấp 4 thường chỉ có tiết diện 200x200mm, trong khi nhà 2 tầng cần ít nhất 250x250mm hoặc 300x300mm. Nếu cột quá nhỏ, phải gia cố bằng cách bọc thêm lớp bê tông cốt thép bên ngoài.

  • Cốt thép trong cột: Số lượng và đường kính cốt thép có đủ không? Đây là điểm khó kiểm tra nếu không có hồ sơ thiết kế cũ, có thể cần dùng máy dò sắt hoặc khoan lỗ nhỏ để kiểm tra mẫu.

  • Tình trạng cột: Có vết nứt dọc, nứt xiên, bê tông bị bong tróc, cốt thép lộ ra hay không?

1.3. Thẩm định kết cấu bởi chuyên gia

Việc tự kiểm tra chỉ mang tính sơ bộ. Để có đánh giá chính xác và khoa học, bạn bắt buộc phải thuê một đơn vị có chức năng thẩm định kết cấu công trình. Họ sẽ:

  • Khảo sát chi tiết hiện trạng móng, cột, dầm, tường.

  • Tính toán khả năng chịu tải hiện tại và so sánh với yêu cầu khi nâng lên 2 tầng.

  • Đề xuất phương án gia cố hợp lý (nếu cần).

  • Lập báo cáo thẩm định kết cấu - đây là hồ sơ bắt buộc để xin giấy phép xây dựng.

Chi phí thẩm định kết cấu: Thường dao động từ 10-20 triệu đồng tùy quy mô công trình, nhưng đây là khoản đầu tư cần thiết để đảm bảo an toàn cho cả gia đình.

2. Các phương án thiết kế phổ biến khi cải tạo nhà cấp 4 thành 2 tầng

Sau khi đã xác định được ngôi nhà đủ điều kiện về kỹ thuật, bước tiếp theo là lựa chọn phương án thiết kế phù hợp với nhu cầu sử dụng và ngân sách của gia đình.

2.1. Phương án 1: Giữ nguyên tầng trệt, xây mới hoàn toàn tầng 2

Đây là phương án phổ biến nhất khi cải tạo nhà cấp 4 thành 2 tầng.

Ưu điểm:

  • Tận dụng tối đa không gian tầng trệt hiện có, ít phải phá dỡ.

  • Tiết kiệm chi phí so với việc xây mới toàn bộ.

  • Gia đình vẫn có thể ở lại tầng trệt trong quá trình thi công tầng 2.

Nhược điểm:

  • Phải chấp nhận bố cục tầng trệt cũ, không thể thay đổi nhiều.

  • Tầng 2 bị ràng buộc bởi vị trí cột, tường chịu lực của tầng trệt.

Phù hợp với: Các gia đình hài lòng với bố cục tầng trệt, chỉ muốn có thêm không gian ở tầng 2 để làm phòng ngủ, phòng làm việc.

2.2. Phương án 2: Cải tạo một phần tầng trệt, kết hợp xây tầng 2

Với phương án này, bạn sẽ điều chỉnh lại một phần bố cục tầng trệt (ví dụ: phá bỏ vách ngăn, mở rộng cửa, di chuyển bếp) đồng thời xây mới tầng 2.

Ưu điểm:

  • Linh hoạt hơn trong thiết kế, tối ưu công năng sử dụng cả 2 tầng.

  • Tạo sự thống nhất về phong cách kiến trúc giữa 2 tầng.

Nhược điểm:

  • Chi phí cao hơn do phải phá dỡ và xây mới một phần tầng trệt.

  • Ảnh hưởng nhiều đến sinh hoạt, có thể phải di dời tạm thời.

Phù hợp với: Các gia đình muốn làm mới toàn diện, có ngân sách khá.

2.3. Phương án 3: Mở rộng diện tích đồng thời nâng tầng

Nếu diện tích đất còn dư, bạn có thể vừa mở rộng tầng trệt ra phía sau hoặc hai bên, vừa xây thêm tầng 2 trên toàn bộ diện tích mới.

Ưu điểm:

  • Tăng tối đa diện tích sử dụng, có thể có nhiều phòng ngủ, phòng chức năng.

Nhược điểm:

  • Chi phí cao nhất trong 3 phương án.

  • Phải đảm bảo tuân thủ quy hoạch, mật độ xây dựng, tỷ lệ đất xây dựng cho phép.

Phù hợp với: Các gia đình có đất rộng, nhu cầu không gian lớn và ngân sách dồi dào.

2.4. Các lưu ý về thiết kế kiến trúc và công năng

  • Cầu thang: Vị trí đặt cầu thang là yếu tố quan trọng. Nên đặt ở vị trí trung tâm, thuận tiện di chuyển giữa 2 tầng. Cầu thang chiếm khoảng 8-10m² diện tích.

  • Chiều cao tầng: Chiều cao tầng 2 tiêu chuẩn là 3.0-3.3m (tính từ sàn đến sàn). Nếu chiều cao từ nền đất đến mái hiện tại không đủ, có thể cần nâng mái.

  • Thông thoáng và ánh sáng: Tầng 2 cần có đủ cửa sổ để đón ánh sáng tự nhiên và thông gió. Tránh tạo ra những "hộp kín" gây ngột ngạt.

  • Kết nối không gian: Có thể thiết kế ban công, giếng trời để tạo sự kết nối giữa 2 tầng và tăng thẩm mỹ.

3. Quy trình thi công chi tiết khi sửa nhà cấp 4 thành nhà 2 tầng

Hiểu rõ cách sửa nhà cấp 4 thành nhà lầu theo từng bước sẽ giúp bạn giám sát tốt hơn và tránh được những sai sót đáng tiếc.

3.1. Giai đoạn chuẩn bị

Bước 1: Hoàn tất thủ tục pháp lý

  • Xin giấy phép sửa chữa, cải tạo tại UBND Quận/Huyện.

  • Chuẩn bị hồ sơ: Đơn xin phép, sổ hồng, bản vẽ thiết kế, báo cáo thẩm định kết cấu.

Bước 2: Ký hợp đồng với đơn vị thi công

  • Chọn một đơn vị uy tín như Xây Dựng Minh Duy.

  • Thỏa thuận rõ ràng về phạm vi công việc, tiến độ, phương thức thanh toán, bảo hành.

Bước 3: Chuẩn bị mặt bằng

  • Di dời đồ đạc, tài sản ra khỏi khu vực thi công.

  • Bảo vệ các thiết bị, đồ nội thất không di chuyển được bằng bạt, màng nhựa.

3.2. Giai đoạn thi công phần kết cấu

Bước 4: Gia cố móng và cột (nếu cần)

  • Đào móng hiện hữu, liên kết thép mới vào móng cũ.

  • Đổ bê tông gia cố, mở rộng tiết diện móng.

  • Gia cố cột bằng cách bọc thêm lớp bê tông cốt thép, tăng tiết diện.

  • Thời gian: 7-14 ngày, tùy quy mô. Cần bảo dưỡng bê tông ít nhất 7 ngày trước khi thi công tiếp.

Bước 5: Xây cột, dầm, sàn tầng 2

  • Lắp dựng cốp pha (khuôn gỗ hoặc khuôn thép) cho cột, dầm, sàn.

  • Gia công và lắp đặt cốt thép theo đúng bản vẽ thiết kế.

  • Đổ bê tông tươi, đầm chặt, bảo dưỡng.

  • Thời gian: 10-15 ngày. Bê tông sàn cần 21-28 ngày để đạt cường độ trước khi tháo cốp pha hoàn toàn.

Bước 6: Xây tường bao che, tường ngăn

  • Xây tường gạch theo bản vẽ mặt bằng.

  • Lưu ý đảm bảo tính thẳng đứng, liên kết chắc chắn với hệ cột.

3.3. Giai đoạn hoàn thiện

Bước 7: Thi công mái

  • Lắp dựng khung xà gồ cho mái.

  • Lợp tôn, ngói hoặc làm sàn mái bê tông (nếu thiết kế mái bằng).

  • Chống thấm kỹ lưỡng.

Bước 8: Hệ thống kỹ thuật (điện - nước - M&E)

  • Đi đường ống nước cấp, thoát, dây điện âm tường.

  • Lắp đặt hệ thống chiếu sáng, ổ cắm, công tắc.

Bước 9: Tô trát, ốp lát, sơn

  • Tô trát tường, trần.

  • Ốp gạch tường, lát gạch nền cho nhà vệ sinh, bếp, phòng khách.

  • Bả matit và sơn tường màu theo thiết kế.

Bước 10: Lắp đặt thiết bị và hoàn thiện nội thất

  • Lắp cửa đi, cửa sổ, lan can cầu thang.

  • Lắp thiết bị vệ sinh, tủ bếp.

  • Lắp đặt sàn gỗ, trần thạch cao (nếu có).

Bước 11: Nghiệm thu và bàn giao

  • Kiểm tra chi tiết từng hạng mục.

  • Vệ sinh công trình.

  • Bàn giao và hướng dẫn sử dụng.

Tổng thời gian thi công: Trung bình 3-6 tháng cho một ngôi nhà diện tích 60-80m².

4. Hình ảnh minh họa thực tế trước và sau khi cải tạo

Mặc dù trong bài viết này không thể đính kèm hình ảnh thực tế, nhưng gia chủ có thể tham khảo portfolio của Xây Dựng Minh Duy để xem các dự án nâng tầng nhà cấp 4 đã hoàn thành.

Những điểm thay đổi nổi bật thường thấy:

  • Trước cải tạo: Nhà cấp 4 diện tích nhỏ, 1-2 phòng ngủ, không gian chật chội, mái tôn thấp, thiếu ánh sáng.

  • Sau cải tạo: Nhà 2 tầng với 3-4 phòng ngủ, phòng khách rộng rãi, có ban công, hệ thống cửa sổ nhiều hơn, kiến trúc hiện đại, tổng diện tích sử dụng tăng gấp đôi.

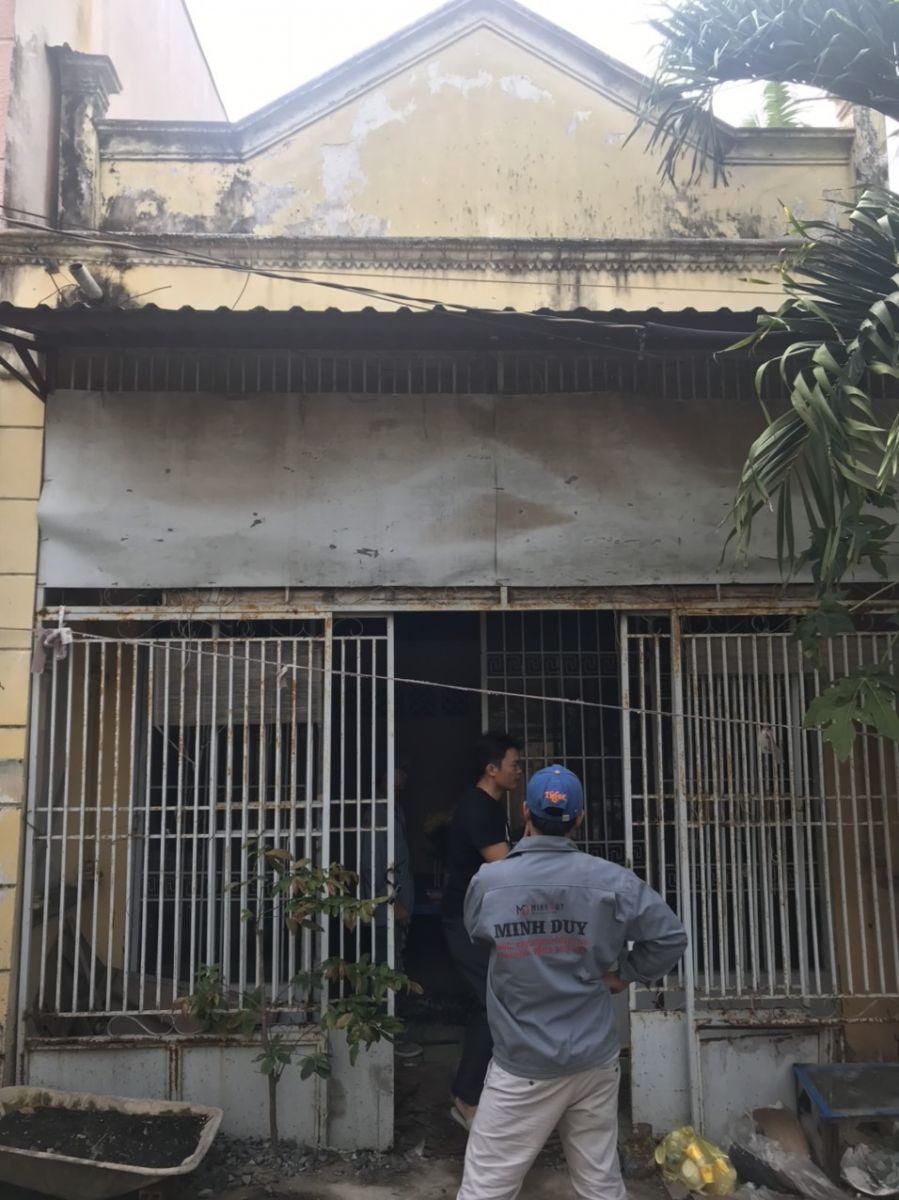

Nhà cấp 4 cũ trước khi cải tạo

Nhà cấp 4 cũ trước khi cải tạo

Nhà cấp 4 cũ trước khi cải tạo

Các góc chụp thường được thể hiện:

  • Mặt tiền: So sánh sự thay đổi về kiến trúc, màu sắc, độ cao.

  • Nội thất phòng khách: Sự rộng rãi, hiện đại của không gian sinh hoạt chung.

  • Phòng ngủ tầng 2: Không gian mới được tạo ra, thoáng đãng, đón ánh sáng tự nhiên.

  • Cầu thang: Điểm nhấn kết nối 2 tầng.

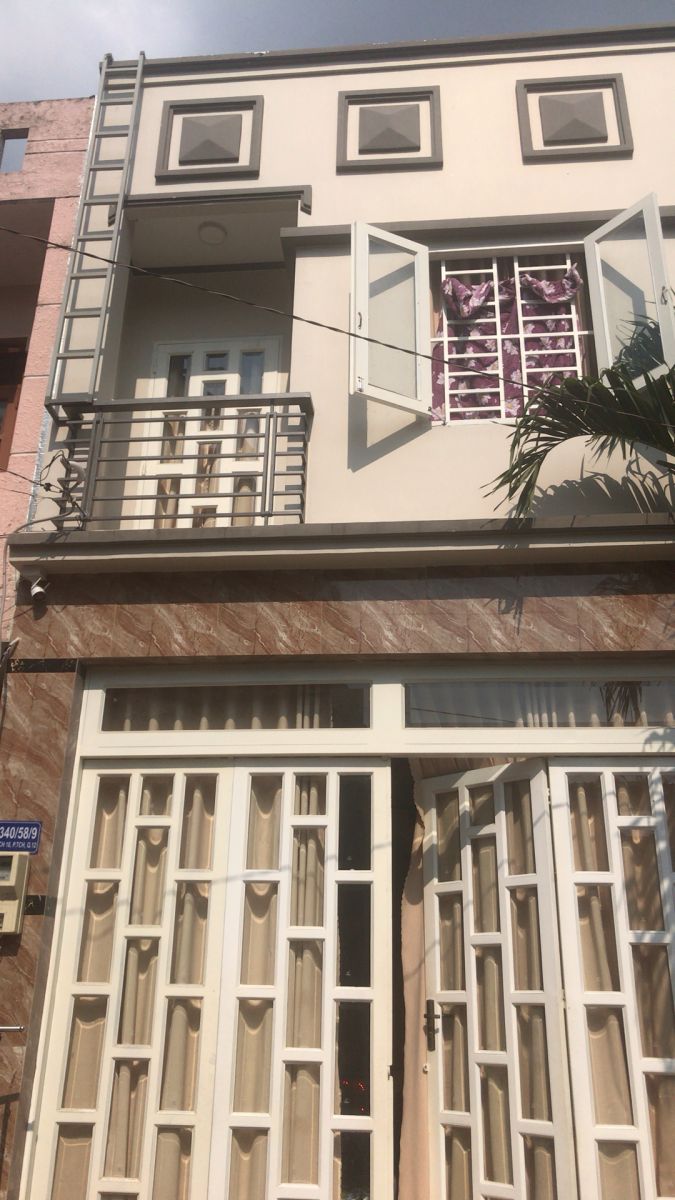

Ngôi nhà cấp 4 cũ sau khi cải tạo thành 2 tầng

5. Ưu và nhược điểm của việc sửa nhà cấp 4 thành nhà 2 tầng

Để có quyết định sáng suốt, bạn cần cân nhắc cả mặt tích cực lẫn những hạn chế của giải pháp này.

5.1. Ưu điểm

  • Tăng gấp đôi diện tích sử dụng: Giải quyết triệt để vấn đề thiếu không gian.

  • Tiết kiệm chi phí: So với việc đập bỏ xây mới, bạn tiết kiệm được 25-35% chi phí nhờ tận dụng móng, cột, tường tầng trệt.

  • Tiết kiệm thời gian: Thời gian thi công nhanh hơn xây mới khoảng 1-2 tháng.

  • Giữ lại vị trí quen thuộc: Không cần thay đổi nơi ở, con cái không phải chuyển trường.

  • Tăng giá trị bất động sản: Nhà 2 tầng có giá trị thị trường cao hơn nhiều so với nhà cấp 4.

  • Thủ tục pháp lý đơn giản hơn: Chỉ cần xin giấy phép sửa chữa, cải tạo thay vì giấy phép xây dựng mới.

5.2. Nhược điểm

  • Phụ thuộc vào kết cấu cũ: Nếu móng, cột không đủ chắc, chi phí gia cố có thể rất lớn, thậm chí không khả thi về kỹ thuật.

  • Bị giới hạn về thiết kế: Tầng 2 phải tuân theo vị trí cột, tường của tầng trệt, không tự do sáng tạo như xây mới hoàn toàn.

  • Rủi ro kỹ thuật: Nếu khâu thẩm định, tính toán không kỹ lưỡng, có thể gặp sự cố nghiêm trọng về kết cấu.

  • Ảnh hưởng sinh hoạt: Thi công gây bụi bẩn, ồn ào, gia đình có thể phải ở tạm hoặc chịu đựng bất tiện.

  • Không thay đổi được vị trí cầu thang tầng trệt: Nếu vị trí cầu thang cũ không hợp lý, việc điều chỉnh sẽ rất tốn kém.

5.3. Khi nào nên chọn sửa nhà cấp 4 thành nhà 2 tầng?

Giải pháp này phù hợp khi:

  • Kết cấu móng, cột của nhà hiện tại còn tốt hoặc chỉ cần gia cố nhẹ.

  • Bạn hài lòng với bố cục tầng trệt và vị trí ngôi nhà.

  • Ngân sách eo hẹp hơn so với việc xây mới hoàn toàn.

  • Không muốn di dời, muốn rút ngắn thời gian thi công.

5.4. Khi nào nên chọn đập bỏ xây mới?

Nên xây mới khi:

  • Nhà cũ đã quá xuống cấp, kết cấu yếu, móng sụt lún nghiêm trọng.

  • Chi phí gia cố móng, cột cao đến mức gần bằng chi phí xây mới.

  • Bạn muốn thay đổi hoàn toàn bố cục, có thiết kế kiến trúc tự do không bị ràng buộc.

  • Có ngân sách dồi dào và thời gian chờ đợi.


Sửa nhà cấp 4 thành nhà 2 tầng là một giải pháp thông minh và khả thi để mở rộng không gian sống mà không cần đầu tư quá lớn như xây mới. Tuy nhiên, thành công của dự án phụ thuộc rất nhiều vào việc đánh giá chính xác hiện trạng kết cấu, lựa chọn phương án thiết kế phù hợp và thi công đúng kỹ thuật.

Trước khi ra quyết định, hãy nhờ một đơn vị chuyên môn thẩm định kỹ lưỡng kết cấu nhà cũ. Đừng vì muốn tiết kiệm mà bỏ qua khâu này, bởi đây là yếu tố sống còn quyết định sự an toàn cho cả gia đình. Một khoản đầu tư ban đầu cho việc khảo sát và tư vấn chuyên nghiệp sẽ giúp bạn tránh được những rủi ro tốn kém gấp nhiều lần về sau.

Với kinh nghiệm thực chiến và đội ngũ kỹ sư chuyên môn cao, Xây Dựng Minh Duy tự hào là đơn vị đồng hành cùng hàng trăm gia đình trong hành trình cải tạo nhà cấp 4 thành 2 tầng. Chúng tôi không chỉ cung cấp dịch vụ sửa chữa nhà cấp 4 chuyên nghiệp mà còn cam kết đồng hành từ khâu tư vấn, thiết kế, xin phép đến thi công và bảo hành dài hạn, đảm bảo mang đến cho bạn một ngôi nhà vừa an toàn, vừa đẹp và tối ưu chi phí.


CÔNG TY TNHH TƯ VẤN THIẾT KẾ XÂY DỰNG MINH DUY

  • Địa chỉ: 95/121 Đ. Lê Văn Lương, P. Tân Hưng, TP. HCM

  • Hotline/Zalo tư vấn miễn phí 24/7: 0982.96.93.79 (Mr. Minh)

  • Email: xaydungminhduy@gmail.com

  • Website: www.xaydungminhduy.com

Xây Dựng Minh Duy - Nâng tầm không gian sống, xây dựng niềm tin vững chắc!

Hãy để lại ý kiến của bạn bên dưới
